水利基本建設資金的管理
水利基本建設財務管理屬于非營利組織的財務管理,是指非營利組織的財務活動,處理與政府、資源提供者、債權人等各方面財務關系的一項管理工作。
各級水利行政主管部門和建設單位都必須建立健全財務會計機構,縣以上水利行政主管部門必須有專人從事基建財務會計工作,建設單位必須配備專職財務會計人員。
一、資金使用的管理原則
1.統一規劃
2.分級建設
3.分級管理
4.按項目核算
【提示】
各建設單位必須嚴格按照上級主管部門批準的項目和年度計劃,在核定的基本建設投資額度以內支用基本建設資金。
利用外資項目的貸款總承諾額,應列入建設項目概(預)算,各年度利用外資數額應按所簽訂的國外借款合同或協議所確定的分年用款數額列入當年基本建設投資計劃,并按國家計委、財政部和建行總行有關利用外資的規定使用。
二、儲備及結算資金的管理
(一)儲備資金的管理
儲備資金是為下年度基本建設而必須儲備的資金,主要包括貨幣資金、庫存材料和庫存設備。
1.貨幣資金
貨幣資金是以貨幣形態存在的資產,包括:現金、銀行存款、其他貨幣資金。加強貨幣資金管理,重點放在內部控制制度的建立和有效執行上。
(1)貨幣資金的收付、保管應由被授權批準的專人負責,其他人員不得接觸。
(2)出納人員不能同時負責總分類賬登記、保管,不能同時負責非貨幣資金賬戶的記賬工作,要與貨幣資金審批人員、稽核人員、會計檔案保管人員相分離,實施嚴格的審批制度。
(3)貨幣資金收付、控制貨幣資金收支的印鑒不得由同一人管理。
(4)負責貨幣資金收付的人員應與負責現金清查盤點人員和負責與銀行對賬的人員相分離。
(5)建立出納、印鑒保管、會計、稽核、會計檔案保管及貨幣資金清查人員的責任制度。
(6)貨幣資金收付必須取得合法有效的憑證,會計業務處理要及時。
2.庫存材料和設備
(1)建設單位必須加強設備和材料的管理,建立健全設備和材料的收、發、領、退及保管制度,不準以購作耗,以領代耗。
(2)建設單位應對庫存的設備和材料,進行定期清查盤點,年終要進行全面清查盤點,做到賬實相符。
(3)對積壓的設備和材料應按審批權限及時予以處理;對盤盈、盤虧、毀損、變質的設備和材料要查明原因,分清責任,分別不同情況,按規定審批程序報批處理。
(4)對因保管不善而造成的損失,要追究有關領導和當事人的責任。
(二)結算資金的管理
結算資金是建設單位在項目建設過程中在加工、定貨、預收、預付等業務活動方面發生的債權、債務。
財會人員要認真審核各項往來款項是否符合國家規定和有關協議、合同的要求,是否遵守財經紀律。
1.工程預付款的管理
(1)支付條件
①水利基本建設工程、設備、材料等采購合同已經簽訂,承包商或供貨單位提交了經項目法人認可的工程預付款保函或履約保證金;
②合同具體載明預付款的支付金額、支付方式、抵扣時間、抵扣方式;
③合同款項支付時,收款單位及銀行賬號與合同記載相符,如有變更需經過原合同單位及法人代表簽署書面文件;
④支付款必須得到總監理工程師的簽證。
(2)支付程序
(3)支付比例
預付工程款按已簽訂的合同條款,注明支付金額預付。
包工不包料的工程,預付金額不低于合同價的10%,分兩次預付,第一次按40%,第二次按60%。
包工包料的工程預付款不高于合同價的30%,且分兩次預付。
【案例1】
某項水利工程,合同價400萬元,包工包料,項目應付預付工程款120萬元,第一次付48萬元(40%),第二次付72萬元(60%)。
第一次付款:
借:預付工程款——XX公司 480 000
貸:銀行存款 480 000
【注意】
①預付工程款按合同約定的起扣點、比例等在工程價款結算時足額扣回。
②對于未批準開工的工程不得支付工程預付款。
③施工單位向建設單位預收備料款的建設項目,建設單位組織材料供應和預付施工單位備料款的限額,必須控制在年度建安工作量的25%以內,隨著工程的進展,建設單位應根據合同規定預付備料款的數額和扣回的時間、次數,以沖抵工程款的形式陸續扣回,工程竣工時應全部扣清。施工單位在收到備料款后,在規定期限內仍不開工的,建設單位應收回預付的備料款。
2.工程價款結算的管理
(1)工程價款結算方式

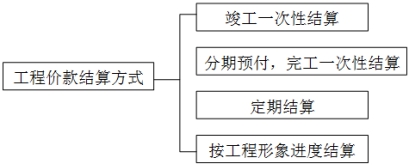

工程價款結算按照合同簽訂的條款、實際完成的工程量及監理情況進行結算,結算形式有以下幾種:
①竣工一次性結算
施工單位所需流動資金由銀行貸款的建設項目,承發包合同簽訂后,當年開工當年竣工的建設項目,可實行全部工程竣工后一次結算。
跨年度施工的建設項目,其單項工程當年開工當年竣工的,可實行單項工程竣工后一次結算,若單項工程當年開工當年不能竣工的,可按形象進度實行分段結算,但分段結算的總額不得超過該單項工程合同(預算)價值的90%~95%,其余部分待該工程竣工驗收并保修期滿后,憑工程驗收單據再結算。
②分次預付,完工后一次結算
對工期較短且施工技術比較簡單的建設項目,實行分次預付、完工后一次結算,但分次預付應與工程進度大體一致,分次預付的總額不得超過該項目工程投資的90%~95%,保留的工程尾款,待工程竣工驗收并保修期滿后,憑工程驗收單據再最后結清。
③定期結算
按規定預付給施工單位部分備料款的包工包料的建設項目,在月初(中)按當月施工計劃工作量的50%預付工程價款,月終按實際完成量的90%~95%結算,并扣回月初(中)預付的工程價款,保留5%~10%的工程尾款;包工不包料的建設項目,不實行預付,月終按實際完成工程進度結算,但應保留5%~10%的工程尾款,工程尾款待工程竣工驗收并保修期滿后,憑工程驗收單據,再最后結算。
(2)工程價款結算依據
①工程承包合同;
②招標投標文件;
③經批準實施的施工圖設計文件;
④設計變更通知;
⑤與工程量和預算定額相關的文件資料。

(3)工程價款結算的審批程序
承包商申報→監理工程師審核→工程建設單位的工程管理、合同管理、財務管理部門審核→建設單位負責人(法人代表)審批→承包商提供結算發票→支付。
(4)工程價款結算支付方式
工程價款結算以銀行轉賬、匯票、匯兌等為支付方式,不得用現金支付。
【提示】
設備和材料價款的結算,必須堅持貨、款兩清的原則,對制造期在半年以上的大型專用設備(以單臺計算)和船舶,可以在生產廠家投料生產后,根據實際制造進度,分次付款,但應保留10%的設備尾款作為質量保證金,待交貨驗收并保修期滿后再結清。
3.質量保證金、預付款保函、完工結算的管理
質量保證金、預付工程款保函是為保證承包商履行合同義務而承諾的保證。
質量保證金按合同約定的比例在工程價款結算時足額扣留,質量保證金按合同項目和往來單位進行一一對應管理。
預付工程款保函必須按合同約定交足由項目法人認定的工程預付款保函,在沒有辦理前不得支付工程預付款。預付款履約保函必須是無條件保證,在承包商全面履行合同規定義務后由建設單位負責人批準退回。
完工結算是承發包雙方的最后一次價款結算,凡合同執行過程中的遺留問題均須在本次結算中處理完畢。
在完工結算前,要對工程預付款是否扣完、質量保證金是否按合同約定扣足、合同執行過程中的遺留問題是否協商一致等進行清理,在進行完工結算的同時將履約保證金或履約保函退回。
【案例2】
甲公司2015年9月收到承包商上報完成的工程量及投資顯示:本月完成投資100萬元,經總監審核后報項目法人有關部門審批,監理簽申意見是應扣留預付工程款20萬元,扣留質量保證金5%即5萬元,本月應支付工程款75萬元。
借:建筑安裝工程投資 1 000 000
貸:預付工程款——XX公司 200 000
其他應付款——XX公司 50 000
銀行存款/應付工程款 750 000
4.工程預付款和工程價款結算的區別
預付工程款是按合同約定支付給承包商的用于施工準備和施工啟動的資金,對于建設單位來說是一種債權,對承包商來說是一種債務,建設單位在財務處理時要記入“預付工程款”掛賬,結算時要按合同約定扣回,不能列入投資完成。
工程價款結算反映承包商和業主雙方對已完成的工程量及其相應價值的認可,構成投資完成,計入項目建設成本。
